TEN CONSTRUCTION PROCESSES

十道施工工序:從進場到移交的完整序列

辦公室裝修施工的每一道工序都有嚴格的前後邏輯

同樣是辦公室裝修,總部項目的複雜度往往高出普通工程的數倍。難點不在於面積大,而在於三個維度同時施壓:

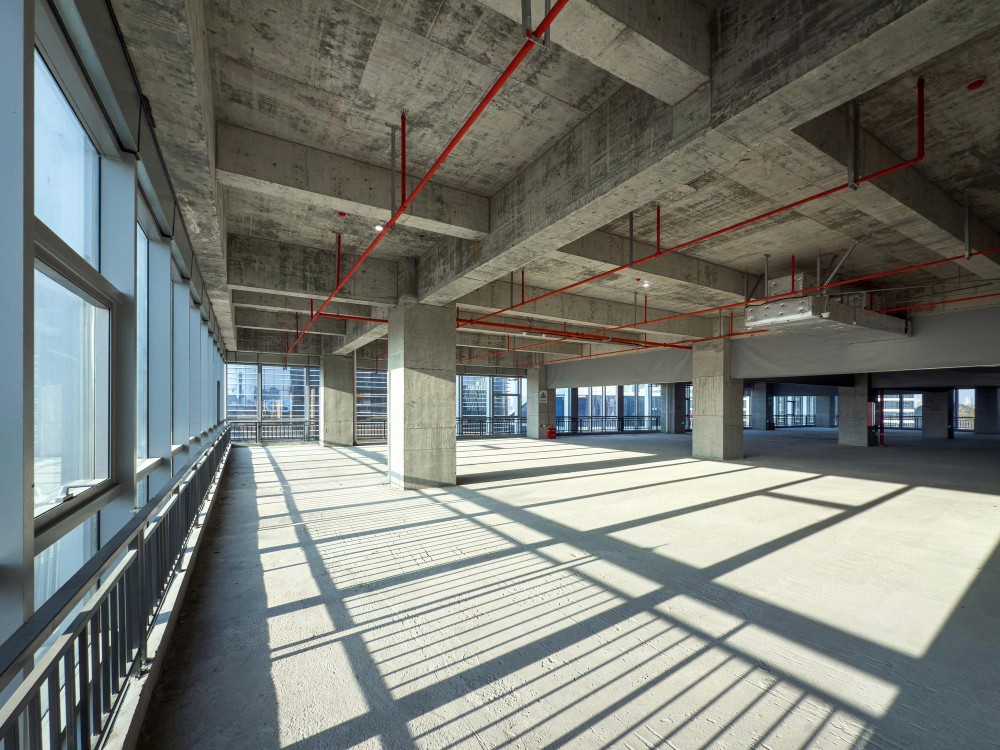

2段圖+字辦公室施工管理服務範例|office construction management service example for office construction management

1.進場準備與施工圍板

必要前置

管理處書面批准到位後方可進場。第一個工序是設置施工圍板:2,400mm 高密封圍板將施工區與辦公區分隔,圍板頂部用防火棉密封,防止粉塵滲入鄰近辦公區域。同步完成:公共區域地板及牆身保護鋪設、臨時施工用電接駁申請、工地安全告示板設置。圍板設置是不停業裝修的核心防護工序,不可省略。

2.拆除工程

噪音管控工序

按拆除圖則拆除舊有隔間牆、天花、地板、機電裝置。香港辦公室裝修的拆除原則:只拆設計圖則標明的範圍,保留結構牆、主幹電纜線槽、消防主管等不在拆除範圍的設施。打鑿工序屬高噪音工序,須在管理處批准的噪音管控時段內進行(通常限午休或辦公時間後)。拆除廢料每日即時清走,不在公共區域積存。

3.機電粗裝(M&E Rough-in)

關鍵工序 — 最易出錯

機電粗裝是整個施工流程中技術要求最高、最不能出錯的工序,因為所有線管及管道在天花封板後將成為不可見的隱蔽工程。此階段涵蓋:

· 電氣線管:強電(電力)及弱電(數據、電話、視像、廣播)線管佈置,所有線管按電燈電掣圖及弱電網絡圖逐點鋪設
· 冷氣銅管及排水管:VRV 冷媒銅管、FCU 冷凝水排水管佈置,排水管坡度不低於 1:50,確保積水可自然排出,防止漏水
· 消防噴淋移位:噴淋頭及煙感探測器按已批准的消防圖則移位,BW 持牌工程師現場督導
· 弱電線管:網絡、AV、門禁、保安系統線管預埋

機電粗裝完成後,BW 機電工程師進行第一次關鍵驗收(QC1):核查所有線管點位與圖則一致,排水坡度達標,銅管保溫棉完整包覆。驗收通過方進入下一工序。

機電粗裝是整個施工流程中技術要求最高、最不能出錯的工序,因為所有線管及管道在天花封板後將成為不可見的隱蔽工程。此階段涵蓋:

· 電氣線管:強電(電力)及弱電(數據、電話、視像、廣播)線管佈置,所有線管按電燈電掣圖及弱電網絡圖逐點鋪設
· 冷氣銅管及排水管:VRV 冷媒銅管、FCU 冷凝水排水管佈置,排水管坡度不低於 1:50,確保積水可自然排出,防止漏水
· 消防噴淋移位:噴淋頭及煙感探測器按已批准的消防圖則移位,BW 持牌工程師現場督導
· 弱電線管:網絡、AV、門禁、保安系統線管預埋

機電粗裝完成後,BW 機電工程師進行第一次關鍵驗收(QC1):核查所有線管點位與圖則一致,排水坡度達標,銅管保溫棉完整包覆。驗收通過方進入下一工序。

機電粗裝是整個施工流程中技術要求最高、最不能出錯的工序,因為所有線管及管道在天花封板後將成為不可見的隱蔽工程。此階段涵蓋:

· 電氣線管:強電(電力)及弱電(數據、電話、視像、廣播)線管佈置,所有線管按電燈電掣圖及弱電網絡圖逐點鋪設
· 冷氣銅管及排水管:VRV 冷媒銅管、FCU 冷凝水排水管佈置,排水管坡度不低於 1:50,確保積水可自然排出,防止漏水
· 消防噴淋移位:噴淋頭及煙感探測器按已批准的消防圖則移位,BW 持牌工程師現場督導
· 弱電線管:網絡、AV、門禁、保安系統線管預埋

機電粗裝完成後,BW 機電工程師進行第一次關鍵驗收(QC1):核查所有線管點位與圖則一致,排水坡度達標,銅管保溫棉完整包覆。驗收通過方進入下一工序。

4.隱蔽工程驗收(QC1)

封板前唯一視察機會

天花封板前是整個施工過程中最重要的質量核查節點。BW 機電工程師、項目經理及設計師三方到場,逐項核對:線管位置與電燈電掣圖一致;冷媒銅管保溫棉完整;排水管坡度及疏水點位置正確;消防噴淋頭位置與已批消防圖則一致;弱電線管預留足夠截面積。驗收不通過,施工隊必須即時修正,不得封板。此關鍵節點一旦封板後,任何問題均需破頂修復,成本極高。

2段圖+字辦公室施工管理空間參考|office construction management space reference for office construction management
2段圖+字辦公室施工管理空間參考|office construction management space reference for office construction management
2段圖+字辦公室施工管理材料與施工參考|office construction management material and build reference for office construction management

5.天花工程

QC1 驗收通過後,開始天花施工。香港辦公室常用天花類型:輕鋼龍骨石膏板天花(造型天花、走線槽)、方形礦棉吸音板天花(600×600mm,開放式辦公區常用)、直頂型材天花(工業風設計)。天花框架完成後安裝燈具底盒、冷氣風口框架、煙感及噴淋頭開孔,預留位置須與設計圖則核對無誤後方封板。

6.隔間工程

輕鋼龍骨石膏板隔間:隔音效能取決於龍骨間距(標準 400mm)、石膏板層數(單層 Rw≈33dB;雙層+空腔岩棉 Rw≈48dB)及天花接縫密封處理。玻璃隔間:鋁框玻璃(夾絲、磨砂、清玻)鋁槽固定,需確認玻璃厚度(一般 10–12mm 強化玻璃)及防撞高度要求。所有隔間門框需在此工序完成定位,預留門框水平垂直度誤差不超過 2mm。

7.地板工程

地板工程在隔間完成後進行,確保地板面層延伸至隔間下方,避免日後更換隔間佈局時出現地板缺口。香港辦公室常見施工要點:地毯磚鋪設前確認地台找平(±3mm/2m 允許誤差);LVT/SPC 地板需處理原地台地面的接縫及高低差(墊高不超過 3mm 否則需泥漿找平);濕區地磚鋪設需做防水處理(地台批盪 + 防水塗料兩道),24 小時閉水測試通過後方鋪地磚。

8.飾面與木作工程

包含油漆、牆紙/牆布、木飾面、企業文化牆、導向標誌安裝。施工順序:批盪→底油→面油(最少兩度);木飾面在工廠預制,現場安裝;品牌文化牆的不鏽鋼蝕刻件或壓克力件需在現場預先放樣確認位置及水平。BW 設計師在飾面工序期間到場確認:品牌色色號(NCS 或 RAL 標準)、木紋方向、Logo 比例及文化牆最終安裝位置,確保設計細節落實。

9.機電精裝與系統測試(QC2)

機電精裝與系統測試(QC2)

完成天花、隔間、地板後,進行機電精裝及全系統測試,此為第二次關鍵驗收(QC2):

· 電氣:燈具安裝、電源插座安裝、弱電面板安裝,通電測試全部迴路無跳閘

· 冷氣:FCU/VRV 機組安裝及抽真空,冷媒充填,試運行測試均勻出風及溫控響應

· 消防:噴淋頭、煙感、手報按鈕安裝及功能測試,聯動報警盤確認

· 弱電:網絡點、電話點通斷測試;門禁、攝像頭、廣播系統整合調試

· 智能系統:Crestron/Teams Room 視像會議系統整合測試(如有)

10.傢俬安裝與竣工驗收(QC3)

最終移交

飾面工程完全乾透(油漆至少 48 小時)後才可安裝傢俬。BW 訂製傢俬由 BW 自設廠房製造,安裝隊伍熟悉圖則,安裝偏差控制在 ±2mm 以內。現貨傢俬現場拆箱安裝,BW 品牌設計師確認陳設佈置與效果圖一致。 傢俬安裝完畢後進行竣工驗收(QC3):項目經理、設計師逐項填寫 Punch List 缺陷清單,所有缺陷整改並複核通過後,BW 進行 4K 高清竣工實景拍攝,與效果圖逐一對照,還原率 ≥90% 後正式移交。

2段圖+字辦公室施工管理完成效果參考|office construction management completed result reference for office construction management
3 QC Checkpoints — Where Construction Quality Is Verified and Locked

三個關鍵驗收節點:施工品質的制度保障

3 QC Checkpoints

三個關鍵驗收節點:施工品質的制度保障

縮短工期辦公室施工管理整體展示|office construction management overview for office construction management

QC1|隱蔽工程驗收

天花封板前

機電粗裝完成後、天花封板前的強制驗收。BW 機電工程師、項目經理、設計師三方到場,逐一核查線管位置、排水坡度、消防點位與圖則的一致性。驗收未通過不得封板,是整個施工流程品質管控的最高優先節點。

縮短工期辦公室施工管理細節展示|office construction management detail view for office construction management

QC2|機電系統測試

傢俬進場前

全系統通電、通冷、消防聯動測試。在傢俬安裝前確認機電系統全部正常,避免傢俬進場後發現機電問題需搬移傢俬再修復的二次損耗。消防測試須確保報警系統響應正常,是管理處竣工還原驗收的必查項。

縮短工期辦公室施工管理規劃參考|office construction management planning reference for office construction management

QC3|竣工驗收移交

正式移交前

Punch List 缺陷清單核查,逐項整改並複核通過。BW 設計師核查效果圖還原率 ≥90%;甲醛環境檢測報告達標(≤0.05 mg/m³);4K 實景拍攝竣工存檔。所有文件齊備後正式移交,業主數碼確認接收。

為什麼 QC1 是最重要的節點:天花封板後,所有隱蔽工程不可見。若機電問題在竣工後才發現,修復需要鑿開天花,不僅成本是 QC1 整改的 5–10 倍,還破壞已完成的飾面工程,工期額外延誤兩至三週。BW 的 QC1 是強制節點,不因趕工而省略。

為什麼 QC1 是最重要的節點:天花封板後,所有隱蔽工程不可見。若機電問題在竣工後才發現,修復需要鑿開天花,不僅成本是 QC1 整改的 5–10 倍,還破壞已完成的飾面工程,工期額外延誤兩至三週。BW 的 QC1 是強制節點,不因趕工而省略。

4 Common Construction Sequencing Mistakes and Their Costly Consequences

四個施工序列常見錯誤及後果

錯誤

後果

BW 控制機制

機電未驗收即封天花

竣工後發現漏水或線路問題,需鑿天花修復,工期延誤 2–3 週,費用倍增

QC1 強制節點:機電工程師書面驗收通過前,施工隊不得封板,工地督導現場執行

QC1 強制節點:機電工程師書面驗收通過前,施工隊不得封板,工地督導現場執行

地板先於隔間施工

隔間安裝時地板被切割或刮花;日後隔間改動時出現地板缺口

隔間安裝時地板被切割或刮花;日後隔間改動時出現地板缺口

施工序列圖紙在施工前書面確認;工序時序違規由項目經理即時叫停

施工序列圖紙在施工前書面確認;工序時序違規由項目經理即時叫停

油漆未乾即進傢俬

傢俬與牆面摩擦留下漆跡;傢俬腳接觸濕地板導致木材受潮起翹

傢俬與牆面摩擦留下漆跡;傢俬腳接觸濕地板導致木材受潮起翹

油漆竣工至傢俬進場強制等候 48 小時;Asana 記錄油漆完工時間,自動計算可進場時間

油漆竣工至傢俬進場強制等候 48 小時;Asana 記錄油漆完工時間,自動計算可進場時間

濕區地磚未做閉水測試即完工

竣工後出現滲漏至樓下,需整體拆除重鋪,損失包括樓下鄰居索賠

竣工後出現滲漏至樓下,需整體拆除重鋪,損失包括樓下鄰居索賠

濕區地磚鋪設前強制防水兩道,完工後 24 小時閉水測試,機電工程師簽署通過報告

濕區地磚鋪設前強制防水兩道,完工後 24 小時閉水測試,機電工程師簽署通過報告

每道工序BW 都有書面記錄和驗收標準辦公室施工管理配置參考|BW layout reference for office construction management
Icon
TRANSPARENT QUOTATION

每道工序BW 都有書面記錄和驗收標準

16 年逾 1,500 個香港辦公室裝修項目,BW 的施工流程管理已在不同規模、不同物業的項目中反覆驗證。ISO9001 認證確保每個工序的執行標準一致,不依賴個別工人的習慣做法。立即諮詢了解 BW 的施工管理方案。

每道工序BW 都有書面記錄和驗收標準辦公室施工管理配置參考|BW layout reference for office construction management
Icon
TRANSPARENT QUOTATION

每道工序BW 都有書面記錄和驗收標準

16 年逾 1,500 個香港辦公室裝修項目,BW 的施工流程管理已在不同規模、不同物業的項目中反覆驗證。ISO9001 認證確保每個工序的執行標準一致,不依賴個別工人的習慣做法。立即諮詢了解 BW 的施工管理方案。

每道工序BW 都有書面記錄和驗收標準辦公室施工管理配置參考|BW layout reference for office construction management
Icon
TRANSPARENT QUOTATION

每道工序BW 都有書面記錄和驗收標準

16 年逾 1,500 個香港辦公室裝修項目,BW 的施工流程管理已在不同規模、不同物業的項目中反覆驗證。ISO9001 認證確保每個工序的執行標準一致,不依賴個別工人的習慣做法。立即諮詢了解 BW 的施工管理方案。
