快速裝修

FAST-TRACK OFFICE RENOVATION

快速裝修辦公室施工管理細節展示|office construction management detail view for office construction management

快速裝修

FAST-TRACK OFFICE RENOVATION

快速裝修辦公室施工管理細節展示|office construction management detail view for office construction management

快速裝修

FAST-TRACK OFFICE RENOVATION

快速裝修辦公室施工管理細節展示|office construction management detail view for office construction management
快速裝修辦公室施工管理規劃參考|office construction management planning reference for office construction management
Icon
BW DESIGN

快速裝修

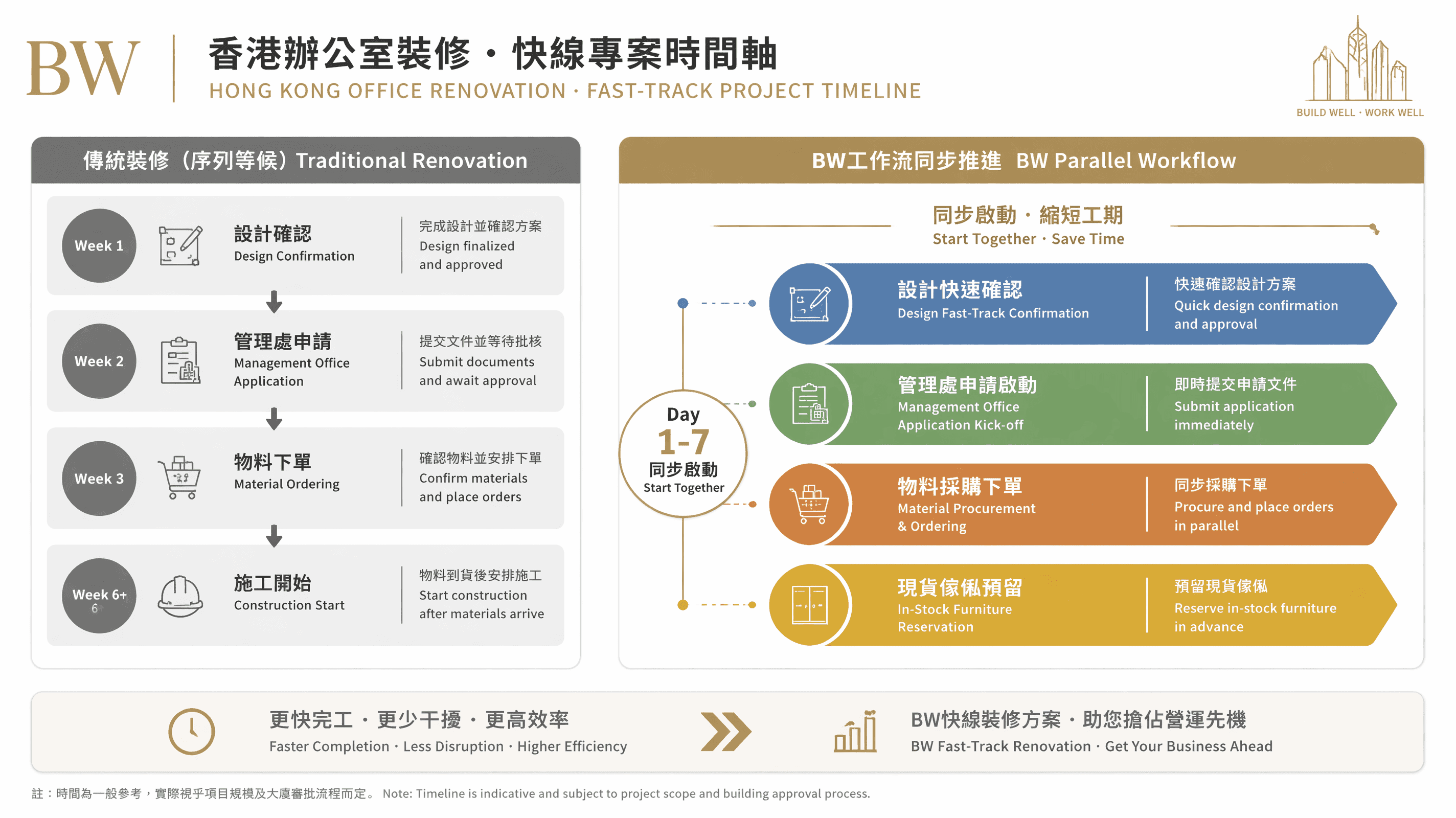

快速裝修不是「省掉工序趕快完成」,而是「把本來序列進行的工序,盡可能改為並行推進」。施工之所以慢,通常不是因為施工本身需要時間,而是因為每個工序都在等上一個工序完成——等設計確認才採購物料,等物料到位才施工,等施工完成才裝傢俬。BW 的快速裝修方案,核心是重組整個流程的時序,讓採購、施工準備、管理處申請在設計確認的同一時間並行啟動。

BW優勢:60+工程團隊人員即時動員,設計採購施工三軌並行,傢私極速 7 日交付,ISO 9001 確保加速不降質。

快速裝修辦公室施工管理規劃參考|office construction management planning reference for office construction management
Icon
BW DESIGN

快速裝修

快速裝修不是「省掉工序趕快完成」,而是「把本來序列進行的工序,盡可能改為並行推進」。施工之所以慢,通常不是因為施工本身需要時間,而是因為每個工序都在等上一個工序完成——等設計確認才採購物料,等物料到位才施工,等施工完成才裝傢俬。BW 的快速裝修方案,核心是重組整個流程的時序,讓採購、施工準備、管理處申請在設計確認的同一時間並行啟動。

BW優勢:60+工程團隊人員即時動員,設計採購施工三軌並行,傢私極速 7 日交付,ISO 9001 確保加速不降質。

快速裝修辦公室施工管理規劃參考|office construction management planning reference for office construction management
Icon
BW DESIGN

快速裝修

快速裝修不是「省掉工序趕快完成」,而是「把本來序列進行的工序,盡可能改為並行推進」。施工之所以慢,通常不是因為施工本身需要時間,而是因為每個工序都在等上一個工序完成——等設計確認才採購物料,等物料到位才施工,等施工完成才裝傢俬。BW 的快速裝修方案,核心是重組整個流程的時序,讓採購、施工準備、管理處申請在設計確認的同一時間並行啟動。

BW優勢:60+工程團隊人員即時動員,設計採購施工三軌並行,傢私極速 7 日交付,ISO 9001 確保加速不降質。

快速裝修辦公室施工管理規劃參考|office construction management planning reference for office construction management
Icon
BW DESIGN

快速裝修

快速裝修不是「省掉工序趕快完成」,而是「把本來序列進行的工序,盡可能改為並行推進」。施工之所以慢,通常不是因為施工本身需要時間,而是因為每個工序都在等上一個工序完成——等設計確認才採購物料,等物料到位才施工,等施工完成才裝傢俬。BW 的快速裝修方案,核心是重組整個流程的時序,讓採購、施工準備、管理處申請在設計確認的同一時間並行啟動。

BW優勢:60+工程團隊人員即時動員,設計採購施工三軌並行,傢私極速 7 日交付,ISO 9001 確保加速不降質。

WHEN FAST-TRACK IS NEEDED

四種觸發快速裝修需求的典型情境

租約到期,必須按時遷入

BW 在初步評估時即以遷入日為唯一工期錨點,反向規劃每個工序的最晚啟動日期。

租約到期,必須按時遷入

BW 在初步評估時即以遷入日為唯一工期錨點,反向規劃每個工序的最晚啟動日期。

業務突發擴張,新增人手急需入駐

首要任務是在最短時間內提供「可正常辦公」的工作環境,品牌設計元素可分期補完。

業務突發擴張,新增人手急需入駐

首要任務是在最短時間內提供「可正常辦公」的工作環境,品牌設計元素可分期補完。

突然獲批優惠租約,入伙有期限

BW 熟悉此類情境,在報價階段同步評估工期可行性,不承諾做不到的時間表。

突然獲批優惠租約,入伙有期限

BW 熟悉此類情境,在報價階段同步評估工期可行性,不承諾做不到的時間表。

收購或合並,需要整合辦公環境

BW 在設計任務書確認環節前置多層確認,確保設計定稿後施工零等候。

收購或合並,需要整合辦公環境

BW 在設計任務書確認環節前置多層確認,確保設計定稿後施工零等候。

辦公室施工管理辦公室施工管理配置參考項目參考|office construction management project reference for office construction management
FAST-TRACK RENOVATION TIMELINE

香港辦公室快速裝修工期參考

以下工期數據為 BW 快速裝修項目(採用並行工作流、現貨傢俬、預簡化設計)的實際交付記錄,以「管理處批准後動工至移交」計算施工期:

面積

快速裝修工期 (設計至移交)

施工期 (動工至移交)

前提條件

500 sqft 以下

2–3 週

5–8 個工作日

業主即時決策;採用現貨傢俬;無特殊機電改動

500–1,500 sqft

3–5 週

2–3 週

設計任務書 24 小時內確認;物料選用 BW 現貨庫;管理處申請期計入

1,500–3,000 sqft

5–7 週

3–4 週

多層業主確認精簡為一輪;機電改動範圍最小化;設計以功能為先

面積
快速裝修工期 (設計至移交)
施工期 (動工至移交)

前提條件

500 sqft 以下

2–3 週

5–8 個工作日

業主即時決策;採用現貨傢俬;無特殊機電改動

500–1,500 sqft

3–5 週

2–3 週

設計任務書 24 小時內確認;物料選用 BW 現貨庫;管理處申請期計入

1,500–3,000 sqft

5–7 週

3–4 週

多層業主確認精簡為一輪;機電改動範圍最小化;設計以功能為先

面積

快速裝修工期 (設計至移交)

施工期 (動工至移交)

前提條件

500 sqft 以下

2–3 週

5–8 個工作日

業主即時決策;採用現貨傢俬;無特殊機電改動

500–1,500 sqft

3–5 週

2–3 週

設計任務書 24 小時內確認;物料選用 BW 現貨庫;管理處申請期計入

1,500–3,000 sqft

5–7 週

3–4 週

多層業主確認精簡為一輪;機電改動範圍最小化;設計以功能為先

工期承諾的底線:BW 不會為求業主落單而承諾不可能達到的工期。以上工期以「業主決策迅速、設計簡化、現貨物料為主」為前提;若業主需要多輪設計修改或大量訂製物料,工期相應延長。BW 在初步評估時如實告知可達工期,並列明哪些條件會影響時間表。

工期承諾的底線:BW 不會為求業主落單而承諾不可能達到的工期。以上工期以「業主決策迅速、設計簡化、現貨物料為主」為前提;若業主需要多輪設計修改或大量訂製物料,工期相應延長。BW 在初步評估時如實告知可達工期,並列明哪些條件會影響時間表。

Icon
What Can & Cannot Be Fast-Tracked

哪些工序可以加速,哪些不能被壓縮

可加速 | 設計確認流程

將設計任務書、平面圖、物料確認壓縮為單一決策文件,業主一次確認三個環節,而非三輪獨立確認,節省 1–2 週。前提:業主指定一個決策人,避免多部門意見拉鋸。

可加速 | 設計確認流程

將設計任務書、平面圖、物料確認壓縮為單一決策文件,業主一次確認三個環節,而非三輪獨立確認,節省 1–2 週。前提:業主指定一個決策人,避免多部門意見拉鋸。

可加速 | 物料採購週期

BW 現貨物料庫(地板、油漆、天花板、現貨傢俬)大幅縮短採購交期。設計確認後 48 小時內可完成主要物料下單,不需等待廠家生產週期(傳統訂製物料 3–6 週)。

可加速 | 物料採購週期

BW 現貨物料庫(地板、油漆、天花板、現貨傢俬)大幅縮短採購交期。設計確認後 48 小時內可完成主要物料下單,不需等待廠家生產週期(傳統訂製物料 3–6 週)。

可加速 | 施工準備與動員

BW 60 人以上工程團隊常備動員能力,無需等候外判承判商排期。管理處申請文件可在設計草圖階段預先準備,批准後即時開工,不存在「批准後還要等承判商空檔」的等候期。

可加速 | 施工準備與動員

BW 60 人以上工程團隊常備動員能力,無需等候外判承判商排期。管理處申請文件可在設計草圖階段預先準備,批准後即時開工,不存在「批准後還要等承判商空檔」的等候期。

不可省略 | 隱蔽工程驗收(QC1)

天花封板前的機電驗收是強制節點,不因工期緊張而省略。省略 QC1 的代價是竣工後發現機電問題須破頂修復——工期損失遠超驗收本身所需的半天時間。快速裝修的工期壓縮,從不犧牲品質節點。

不可省略 | 隱蔽工程驗收(QC1)

天花封板前的機電驗收是強制節點,不因工期緊張而省略。省略 QC1 的代價是竣工後發現機電問題須破頂修復——工期損失遠超驗收本身所需的半天時間。快速裝修的工期壓縮,從不犧牲品質節點。

不可省略 | 管理處審批等候期

管理處的審批時間由第三方(物業管理公司)決定,BW 無法控制,一般需 2–4 週。BW 可做的是提前備齊完整文件令申請一次通過,避免退件重交;但不可能令審批期消失。業主在安排遷入時間時須將此期間納入計算。

不可省略 | 管理處審批等候期

管理處的審批時間由第三方(物業管理公司)決定,BW 無法控制,一般需 2–4 週。BW 可做的是提前備齊完整文件令申請一次通過,避免退件重交;但不可能令審批期消失。業主在安排遷入時間時須將此期間納入計算。

不可省略 | 油漆乾燥時間

油漆完工至傢俬進場須等候至少 48 小時(標準水性乳膠漆)。提早入場會令傢俬腳壓出印痕,搬運過程刮花未完全固化的漆面,最終需要補漆,反而浪費更多時間。

不可省略 | 油漆乾燥時間

油漆完工至傢俬進場須等候至少 48 小時(標準水性乳膠漆)。提早入場會令傢俬腳壓出印痕,搬運過程刮花未完全固化的漆面,最終需要補漆,反而浪費更多時間。

趕搬寫字樓? BW 給你一個可執行的工期方案辦公室施工管理空間參考|BW space reference for office construction management
Icon
AC Engineering

趕搬寫字樓? BW 給你一個可執行的工期方案

提供辦公室面積與目標遷入日,BW 工程團隊將在 24 小時內為您評估最快工期並提供初步預算。我們只做能兌現的承諾。

趕搬寫字樓? BW 給你一個可執行的工期方案辦公室施工管理空間參考|BW space reference for office construction management
Icon
AC Engineering

趕搬寫字樓? BW 給你一個可執行的工期方案

提供辦公室面積與目標遷入日,BW 工程團隊將在 24 小時內為您評估最快工期並提供初步預算。我們只做能兌現的承諾。

趕搬寫字樓? BW 給你一個可執行的工期方案辦公室施工管理空間參考|BW space reference for office construction management
Icon
AC Engineering

趕搬寫字樓? BW 給你一個可執行的工期方案

提供辦公室面積與目標遷入日,BW 工程團隊將在 24 小時內為您評估最快工期並提供初步預算。我們只做能兌現的承諾。

趕搬寫字樓? BW 給你一個可執行的工期方案辦公室施工管理空間參考|BW space reference for office construction management
Icon
AC Engineering

趕搬寫字樓? BW 給你一個可執行的工期方案

提供辦公室面積與目標遷入日,BW 工程團隊將在 24 小時內為您評估最快工期並提供初步預算。我們只做能兌現的承諾。
